“但经本院当庭核对,中铁公司所提交的《全国民事审判工作会议纪要》(法办〔2011〕442号)的条文内容为虚假。” 《中铁建设集团有限公司与邹城市发展投资控股有限公司建设工程施工合同纠纷》

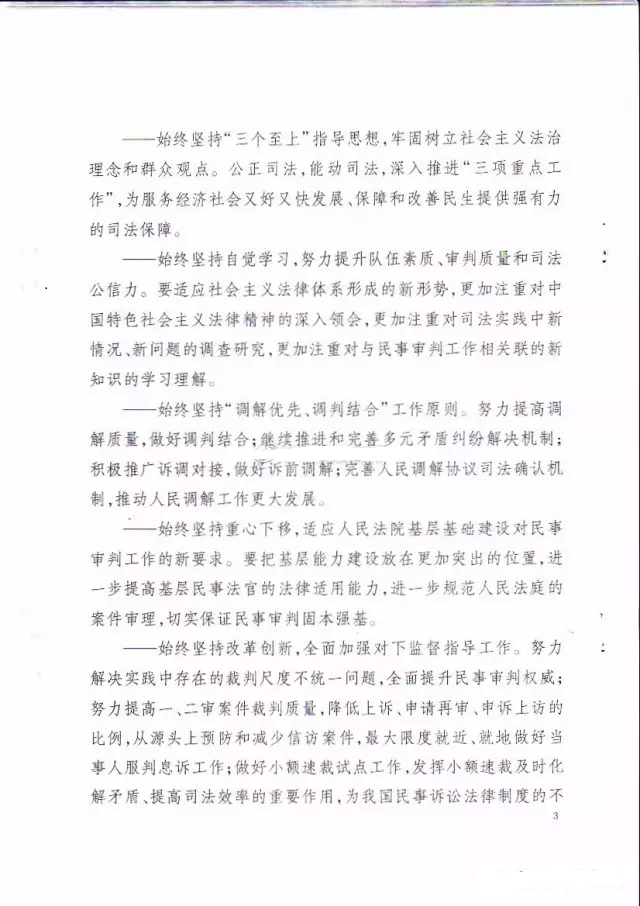

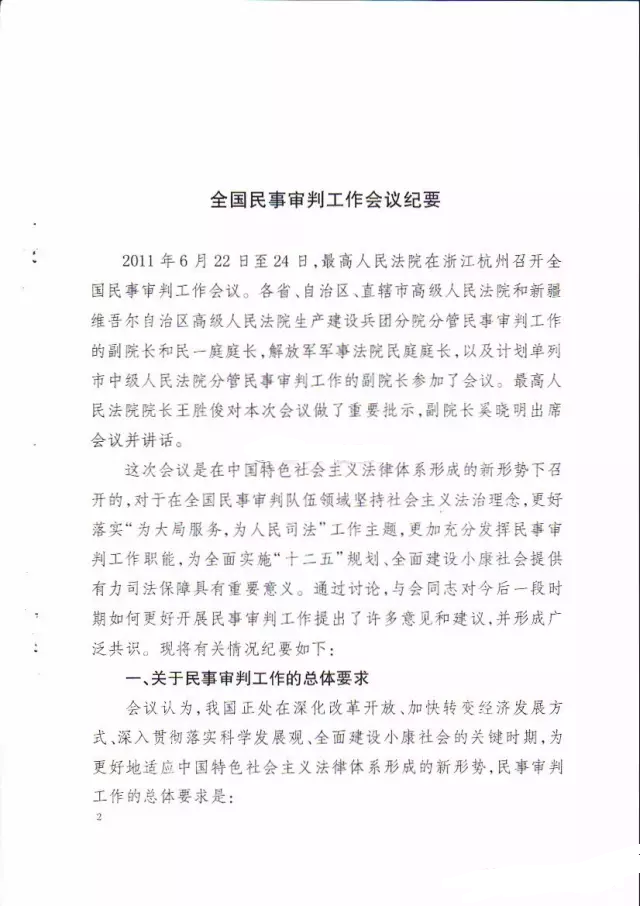

(2016)最高法民终602号 裁判文书原文:另外,虽然中铁公司上诉还主张,依据最高人民法院颁布的《全国民事审判工作会议纪要》(法办〔2011〕442号)第27条“当事人以《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第十四条第二项、第三项规定的竣工日期作为承包人行使建设工程优先受偿权期间起算点的,不予支持”规定,不能以工程转移占有之日为优先受偿权行使期间的起算点,批复规定的竣工之日仅指“工程竣工验收合格之日”。但经本院当庭核对,中铁公司所提交的《全国民事审判工作会议纪要》(法办〔2011〕442号)的条文内容为虚假。对此,中铁公司的解释是在找到该纪要时,并不知道该纪要内容为虚假。为此,中铁公司当庭表示不再以其提交的虚假《全国民事审判工作会议纪要》(法办〔2011〕442号)作为支持其主张的依据。 下面就公布这份正版的会议纪要: |
